Nhiều doanh nghiệp cho rằng độ chính xác của trạm cân phụ thuộc chủ yếu vào loadcell, đầu cân và kết cấu bàn cân. Tuy nhiên, trên thực tế, nền móng trạm cân cũng ảnh hưởng trực tiếp đến khả năng truyền lực, độ ổn định và độ lặp lại của kết quả cân.
Một hệ thống cân ô tô có thiết bị tốt vẫn có thể xuất hiện tình trạng sai lệch giữa các lần cân, chậm trở về điểm 0 hoặc sai số góc nếu nền đất yếu, bê tông không đạt yêu cầu, hệ thống thoát nước kém hoặc các vị trí đặt loadcell không đồng phẳng.
Đáng chú ý, các vấn đề này thường không xuất hiện ngay khi nghiệm thu. Trạm cân có thể hoạt động bình thường trong thời gian đầu nhưng bắt đầu mất ổn định sau một thời gian chịu tải trọng xe, rung động, mưa lớn và biến động nền đất.
VÌ SAO NỀN MÓNG TRẠM CÂN QUAN TRỌNG NHƯ LOADCELL?
Loadcell có nhiệm vụ chuyển đổi lực tác động thành tín hiệu điện. Tuy nhiên, nền móng lại quyết định lực từ phương tiện được truyền đến từng loadcell như thế nào.
Khi nền móng ổn định, bằng phẳng và đúng thiết kế, tải trọng được phân bổ tương đối đồng đều lên các điểm đỡ. Ngược lại, nếu một vị trí đặt loadcell bị lún, nghiêng hoặc chênh cao, đường truyền lực sẽ thay đổi.
Trong trường hợp này, đầu cân vẫn có thể hiển thị số, bàn cân vẫn có hình thức bình thường và hệ thống vẫn có thể hiệu chỉnh. Tuy nhiên, kết quả cân có nguy cơ không ổn định khi xe thay đổi vị trí trên mặt bàn.
| Hạng mục kiểm tra | Yêu cầu cần đạt | Rủi ro khi thi công không phù hợp |
|---|---|---|
| Nền đất | Được khảo sát và đầm chặt | Lún không đều sau thời gian vận hành |
| Kết cấu bê tông | Đúng thiết kế, đủ khả năng chịu tải | Nứt móng, giảm độ ổn định của điểm đỡ |
| Bệ đặt loadcell | Phẳng, chắc chắn và đồng mức | Loadcell chịu lực lệch hoặc phát sinh lực ngang |
| Vị trí gối đỡ | Phù hợp bản vẽ bàn cân | Biến dạng khung và phân bố tải không đều |
| Hệ thống thoát nước | Nước được dẫn ra khỏi khu vực cân | Đọng nước, ăn mòn và làm yếu nền đất |
Do đó, nền móng không nên được xem là một hạng mục xây dựng phụ. Đây là một bộ phận quan trọng của toàn bộ hệ thống cân ô tô.

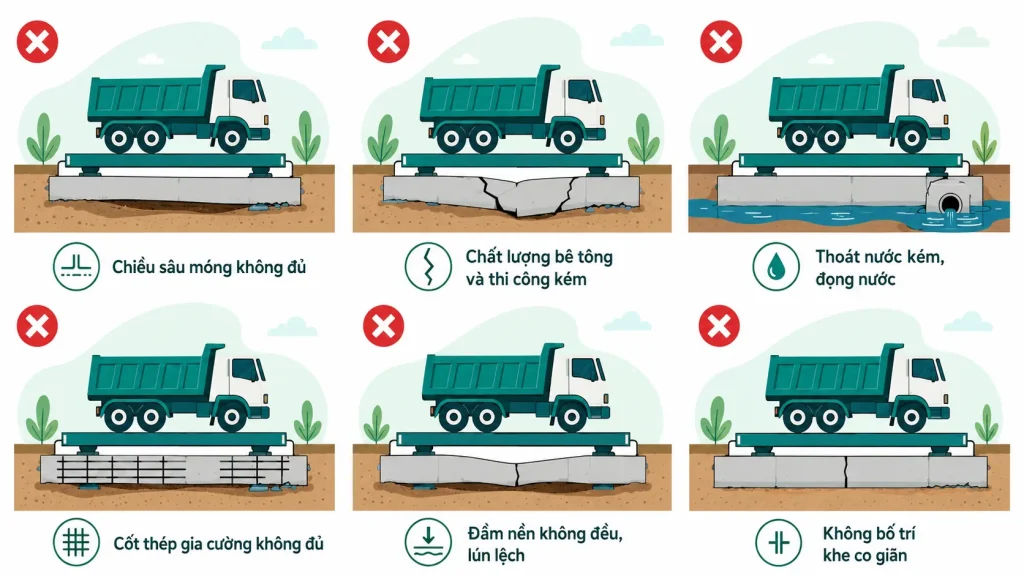

NHỮNG RỦI RO TIỀM ẨN TỪ THOÁT NƯỚC, LÚN MÓNG VÀ BÊ TÔNG
Các lỗi nền móng thường phát triển âm thầm. Trạm cân có thể vượt qua quá trình kiểm tra ban đầu nhưng bắt đầu sai lệch sau vài tháng vận hành.
Hệ thống thoát nước không phù hợp
Nước mưa, nước rửa xe, bùn đất và chất thải có thể tích tụ quanh khu vực nền móng nếu hệ thống thoát nước không được tính toán đúng.
Đối với cân chìm, tình trạng nước đọng trong hố móng còn có thể gây:
- Ăn mòn kết cấu thép và phụ kiện cơ khí.
- Ảnh hưởng đến dây tín hiệu, hộp nối và loadcell.
- Làm mềm nền đất phía dưới.
- Tăng nguy cơ lún không đều giữa các điểm đỡ.
- Gây khó khăn cho công tác vệ sinh và bảo trì.
Rãnh thoát nước cần có độ dốc phù hợp, dễ kiểm tra và thuận tiện vệ sinh. Bùn đất, đá nhỏ, than, cát hoặc nguyên liệu rơi vãi phải được làm sạch định kỳ để tránh làm tắc đường thoát nước.
Nền móng bị lún không đều
Lún không đều là một trong những nguyên nhân phổ biến gây sai số góc và giảm độ lặp lại của trạm cân.
Chỉ cần một bệ loadcell thay đổi độ cao so với các vị trí còn lại, tải trọng truyền xuống từng cảm biến đã có thể bị thay đổi. Khi xe đứng ở các vị trí khác nhau trên bàn cân, kết quả có thể xuất hiện chênh lệch.
Một số dấu hiệu thường gặp gồm:
- Kết quả thay đổi theo vị trí đỗ của xe.
- Sai lệch giữa các góc bàn cân.
- Cùng một xe nhưng cân nhiều lần cho kết quả khác nhau.
- Bàn cân không nằm cân bằng trên các gối đỡ.
- Khe hở giữa bàn cân và móng không đồng đều.
Trong trường hợp này, chỉ hiệu chỉnh lại đầu cân có thể chưa giải quyết được nguyên nhân. Nếu nền móng tiếp tục lún, kết quả cân sẽ tiếp tục thay đổi sau quá trình hiệu chỉnh.
Bê tông không đạt yêu cầu
Bê tông nền móng cần được thi công theo đúng hồ sơ thiết kế, bảo đảm khả năng chịu lực và có đủ thời gian bảo dưỡng trước khi đặt tải.
Việc lắp đặt bàn cân hoặc cho xe tải đi qua quá sớm có thể làm tăng nguy cơ nứt móng, xô lệch bu lông neo hoặc giảm độ ổn định của bệ đặt loadcell.
Doanh nghiệp cần kiểm tra:
- Cấp phối và chất lượng bê tông.
- Bố trí cốt thép.
- Kích thước bệ đỡ.
- Vị trí bu lông và bản mã.
- Thời gian bảo dưỡng bê tông.
- Các vết nứt hoặc dấu hiệu biến dạng trước khi lắp cân.

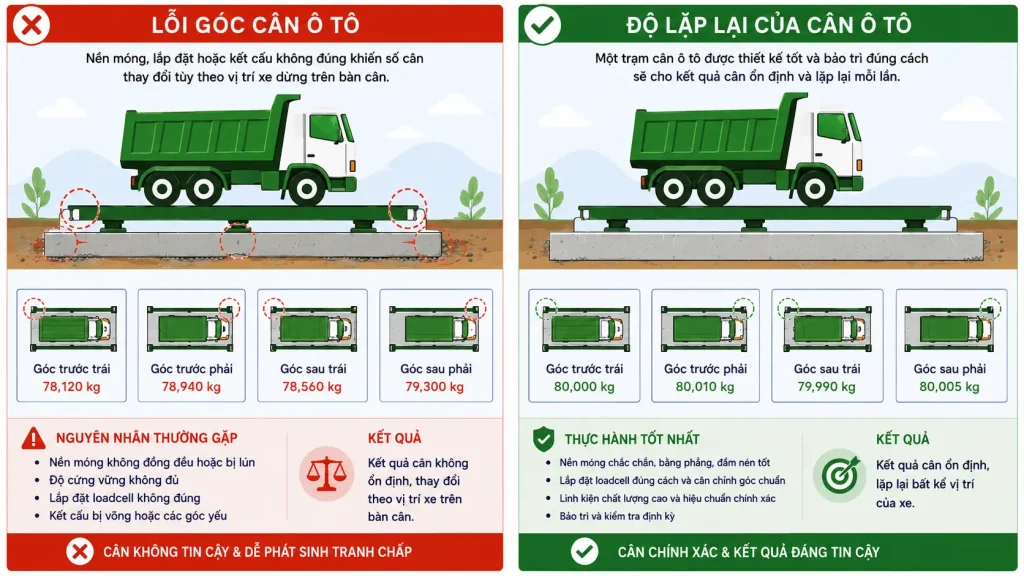

NỀN MÓNG KÉM CÓ THỂ GÂY SAI SỐ GÓC NHƯ THẾ NÀO?
Sai số góc xảy ra khi cùng một tải trọng đặt tại các vị trí khác nhau trên bàn cân nhưng cho kết quả không đồng nhất.
Một trạm cân cần bảo đảm các loadcell nhận tải theo đúng thiết kế. Nếu bệ đặt loadcell bị cao, thấp, nghiêng hoặc sai vị trí, lực tác động lên từng cảm biến sẽ không còn cân bằng.
Đầu cân có thể bù trừ một phần sai số trong quá trình hiệu chỉnh. Tuy nhiên, thiết bị không thể khắc phục hoàn toàn tình trạng nền móng đang tiếp tục lún hoặc kết cấu bàn cân bị cọ sát vào thành móng.
| Vấn đề nền móng | Dấu hiệu tại hiện trường | Ảnh hưởng đến kết quả cân |
| Bệ loadcell chênh cao | Một số gối đỡ không tiếp xúc tự nhiên | Sai số góc lớn |
| Khe hở giới hạn quá nhỏ | Bàn cân chạm thành móng hoặc bộ hạn vị | Chậm trở về điểm 0 |
| Vị trí neo không phù hợp | Cụm gối đỡ dịch chuyển khi xe lên cân | Trọng lượng thay đổi sau khi xe dừng |
| Đường dẫn lên cân yếu | Xe tạo lực va đập mạnh khi lên bàn cân | Độ lặp lại không ổn định |
| Bàn cân lắp lệch tâm | Xe khó đi thẳng vào giữa bàn cân | Phát sinh lực ngang và ma sát |
KHE HỞ BÀN CÂN KHÔNG PHÙ HỢP GÂY ẢNH HƯỞNG GÌ?
Bàn cân cần có một khoảng dịch chuyển nhỏ khi chịu tải hoặc khi nhiệt độ môi trường thay đổi. Vì vậy, khe hở giữa bàn cân, thành móng và bộ hạn vị phải được điều chỉnh phù hợp.
Nếu khe hở quá nhỏ, bàn cân có thể cọ sát hoặc tì trực tiếp vào phần móng. Khi đó, một phần tải trọng không truyền qua loadcell mà truyền sang kết cấu xung quanh.
Hệ thống có thể xuất hiện các dấu hiệu như:
- Số cân lên chậm hoặc không ổn định.
- Sau khi xe rời đi, cân chậm trở về điểm 0.
- Điểm 0 thay đổi theo nhiệt độ hoặc thời tiết.
- Kết quả khác nhau khi xe đứng ở các vị trí khác nhau.
- Xuất hiện tiếng cọ hoặc va chạm cơ khí dưới bàn cân.
Trước khi kết luận loadcell hoặc đầu cân bị lỗi, kỹ thuật viên cần kiểm tra khả năng chuyển động tự do của bàn cân và các vị trí hạn vị.
VÌ SAO ĐỘ LẶP LẠI CỦA TRẠM CÂN BỊ GIẢM?
Độ lặp lại thể hiện khả năng cho kết quả gần nhau khi cùng một phương tiện được cân nhiều lần trong điều kiện tương tự.
Nếu nền móng ổn định và bàn cân không bị cọ sát, kết quả giữa các lần cân thường không có sự thay đổi bất thường. Ngược lại, nền móng bị lún, đường dẫn yếu hoặc bàn cân chịu lực ngang có thể làm kết quả thay đổi theo:
- Vị trí bánh xe trên bàn cân.
- Hướng xe đi vào trạm cân.
- Tốc độ xe lên cân.
- Mức độ rung của kết cấu.
- Vị trí dừng của phương tiện.
- Tình trạng nước, bùn hoặc vật cản dưới bàn cân.
Do đó, khi kiểm tra độ lặp lại, doanh nghiệp không nên chỉ quan sát một lần cân. Cần thực hiện nhiều lượt cân trong điều kiện kiểm soát và đồng thời kiểm tra các yếu tố cơ khí, nền móng.

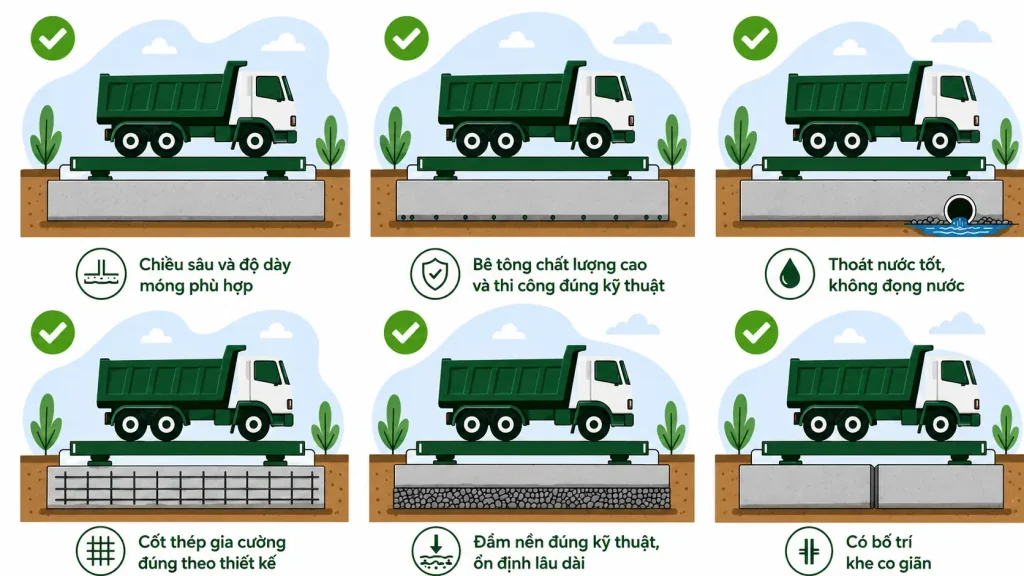

CHECKLIST CẦN XÁC NHẬN TRƯỚC KHI THI CÔNG TRẠM CÂN
Thời điểm phù hợp nhất để phòng tránh lỗi nền móng là trước khi đổ bê tông. Sau khi công trình đã hoàn thiện, việc sửa chữa thường tốn nhiều thời gian và có thể làm gián đoạn hoạt động xuất nhập hàng.
| Hạng mục | Nội dung cần xác nhận | Ý nghĩa |
| Khảo sát nền đất | Nền đất có được kiểm tra và đầm chặt không? | Hạn chế lún khi chịu tải trọng xe |
| Hướng thoát nước | Nước mưa và nước vệ sinh sẽ thoát đi đâu? | Tránh đọng nước quanh nền móng |
| Tuyến xe lưu thông | Xe có thể đi thẳng lên và xuống cân không? | Giảm va đập và lực ngang |
| Bản vẽ nền móng | Có đúng với kích thước, tải trọng và số loadcell không? | Bảo đảm đúng vị trí truyền lực |
| Kết cấu bê tông | Có phù hợp yêu cầu thiết kế không? | Duy trì độ ổn định lâu dài |
| Thời gian bảo dưỡng | Bê tông đã đủ điều kiện lắp đặt chưa? | Hạn chế nứt và xô lệch gối đỡ |
| Hệ thống tiếp địa | Đã bố trí tiếp địa và chống sét chưa? | Bảo vệ thiết bị điện tử |
| Đường cáp tín hiệu | Cáp có được bảo vệ khỏi nước và động vật không? | Giảm nguy cơ nhiễu hoặc mất tín hiệu |
| Không gian bảo trì | Kỹ thuật viên có thể tiếp cận loadcell không? | Thuận tiện kiểm tra và vệ sinh |
| Đường dẫn lên cân | Có đủ chiều dài và khả năng chịu tải không? | Giảm lực va đập lên bàn cân |
BẢN VẼ NỀN MÓNG PHẢI PHÙ HỢP VỚI TỪNG TRẠM CÂN
Không nên sử dụng chung một bản vẽ nền móng cho mọi loại cân ô tô. Thiết kế cần phù hợp với:
- Kích thước bàn cân.
- Mức tải tối đa.
- Kiểu lắp đặt nổi hoặc chìm.
- Số lượng và vị trí loadcell.
- Loại phương tiện thường xuyên qua cân.
- Tần suất vận hành.
- Điều kiện địa chất và thoát nước tại công trình.
Việc tự ý thay đổi vị trí bệ đỡ, chiều dài đường dẫn, rãnh thoát nước hoặc kết cấu cốt thép có thể làm thay đổi khả năng chịu lực của toàn bộ hệ thống.
Mọi điều chỉnh tại công trường nên được trao đổi giữa chủ đầu tư, đơn vị xây dựng và nhà cung cấp trạm cân trước khi triển khai.
DẤU HIỆU CẦN KIỂM TRA LẠI NỀN MÓNG TRẠM CÂN
Doanh nghiệp nên kiểm tra nền móng và kết cấu cơ khí khi xuất hiện một trong các dấu hiệu sau:
- Cùng một phương tiện nhưng kết quả cân thay đổi bất thường.
- Cân thường xuyên trôi điểm 0.
- Sai số giữa các góc tăng dần.
- Bàn cân phát ra tiếng va chạm hoặc cọ sát.
- Nước đọng lâu dưới hoặc quanh bàn cân.
- Xuất hiện vết nứt tại bệ loadcell.
- Khe hở giữa bàn cân và thành móng không đều.
- Một số gối đỡ bị nghiêng hoặc dịch chuyển.
- Hệ thống phải hiệu chỉnh lại nhiều lần trong thời gian ngắn.
Việc kiểm tra sớm giúp xác định đúng nguyên nhân, tránh thay thế loadcell hoặc đầu cân khi lỗi thực tế nằm ở phần cơ khí và nền móng.
LƯU HỒ SƠ TRONG QUÁ TRÌNH THI CÔNG
Chủ đầu tư nên lưu lại bản vẽ hoàn công và hình ảnh từng giai đoạn thi công, bao gồm:
- Kết cấu cốt thép trước khi đổ bê tông.
- Vị trí đường ống luồn cáp.
- Hệ thống tiếp địa và chống sét.
- Đường ống và rãnh thoát nước.
- Vị trí bệ đặt loadcell.
- Quá trình đổ và bảo dưỡng bê tông.
- Vị trí bu lông neo và bản mã.
Các tài liệu này hỗ trợ đáng kể cho quá trình kiểm tra, bảo trì và sửa chữa về sau. Khi xảy ra sự cố, kỹ thuật viên có thể đối chiếu thiết kế với hiện trạng để khoanh vùng nguyên nhân nhanh hơn.
KẾT LUẬN
Độ chính xác của trạm cân không chỉ phụ thuộc vào chất lượng loadcell, đầu cân hay bàn cân. Nền móng, hệ thống thoát nước, đường dẫn, khe hở cơ khí và chất lượng lắp đặt đều ảnh hưởng trực tiếp đến khả năng vận hành lâu dài.
Một hệ thống cân tốt không thể bù đắp hoàn toàn cho nền móng bị lún, bệ loadcell không đồng phẳng hoặc bàn cân đang cọ sát vào thành móng.
Vì vậy, doanh nghiệp nên thực hiện khảo sát hiện trường, thiết kế nền móng theo đúng cấu hình trạm cân và phối hợp chặt chẽ giữa đơn vị xây dựng với nhà cung cấp thiết bị ngay từ đầu.
Với hơn 20 năm kinh nghiệm trong lĩnh vực cân điện tử, ASTEC cung cấp giải pháp trọn gói từ khảo sát, tư vấn thiết kế nền móng, gia công bàn cân, cung cấp thiết bị, lắp đặt, hiệu chỉnh đến hỗ trợ kiểm định và bảo trì trạm cân trên toàn quốc.
LIÊN HỆ ASTEC CÂN ĐIỆN TỬ
Website: www.asteccandientu.vn
Website: www.candientuastec.vn
Hotline: 0397 154 084
Email: candientu@astecgroup.vn
- DỰ ÁN CÂN Ô TÔ ĐIỆN TỬ 100 TẤN
- HYGIENIC DESIGN – KHÔNG CHỈ CHỐNG NƯỚC, MÀ LÀ TIÊU CHUẨN MỚI CHO CÂN TRONG NGÀNH THỰC PHẨM & DƯỢC PHẨM
- ASTEC – Đại Lý Chính Thức Thiết Bị Cân Mettler Toledo Tại Việt Nam
- CÁCH GIẢM THỜI GIAN XE CHỜ TẠI TRẠM CÂN MÀ KHÔNG CẦN THAY MỚI TOÀN BỘ CÂN Ô TÔ
- TẠI SAO LOADCELL BỊ SAI SỐ? NGUYÊN NHÂN VÀ CÁCH KHẮC PHỤC HIỆU QUẢ
